RM新时代注册

廠房防水涂料工程施工方案



2023-02-28 10:59:14 | 來源:上海鷗梵建材有限公司 | 閱讀:1065

廠房防水涂料工程施工方案



1、編制說明


1、1本方案就是主廠房防水涂料程施工而編制的,本次防水施工就是在原屋面長進行。


1、2主廠房屋面為0、6mm彩鋼板,上部涂刷一層聚復脂涂料,根據業主要求,本次防水施工即在原屋面上鋪貼一層PVC防水卷材,本方案據此考慮編制。


1、3本次施產業主選用滲耐公司的技術,工藝節點與材料,本方案據此考慮編制。


1、4本次防水施工根據業主要求原聚氨脂涂料層原則上留存,PVC防水卷材即在其上部鋪貼施工,個別地方根據業主指定將原聚氨脂涂料層清除,經業主確認后,在彩鋼板上鋪貼PVC防水卷材,本方案據此編制。



                                               廠房防水涂料工程施工方案


2、編制依據


2、1原屋面結構形式與現場實際情況


2、2滲耐公司提供的節點構造與施工技術及要求。


3、工程概況


主廠房屋面結構為0、6mm彩鋼板屋面,上涂刷一層聚氨脂涂料,周圍為女兒墻,沿縱墻方向設置兩條天溝,其中南側天溝為橫式落水口有組織排水。北側天溝為直式落水口有組織排水,中部縱向設置屋脊,雙坡面排水。


4、施工預備:廠房防水涂料工程施工方案


4、1技術預備


4、1、1了解現場情況,制定措施方案。


4、1、2由滲耐公司負責對施工職員進行培訓,考試合格后具備施工功課資格后,方可進行施工操縱。


4、2現場預備


4、2、1在現場搭設一座垂直運輸舉措措施與受料臺。


4、2、2施工用水用電由業主指定位置接至屋面,其中施工用水由業主用泵送至屋面。


5、施工部署,施工順序與施工方法。


5、1施工部署。


1、1本次防水施工采用整個屋面同時進行的方式。


5、1、2天溝凹內去部門采用苯板填充補文,外用1、0mm鍍鋅鐵皮加工后固定在屋面及天溝內。


5、1、3女兒墻部門分兩次施工,第一次施工到女兒墻突處在突上100mm處收口,第二次施工到壓頂處突處接口,搭接50mm,第一次施工至此50mm。


第一次施工由此


開始
自攻釘@1000mm(或拉鉚釘
奕檐
苯板
鍍鋅鐵皮1、0mm
100m
80mm
自攻釘@1000mm(或拉鉚釘


5、1、4屋面部門采用20x2m防水卷材,由低向高處施工,鋪粘時沿長邊展開鋪粘。


廠房防水涂料工程施工方案


5、2施工順序


天溝及女兒墻屋面


5、3施工方法


5、3、1天溝凹進部門D首先用苯板將凹進部門填平


0然后用1、0mm的鍍鋅鐵皮做成“”型壓板 ,蓋住苯板然后用拉鉚釘或自攻釘將其固定,固定點為鐵皮接頭處。


5、3、2天溝


防水施1D首先用滲耐808粘劑將F610 - 12F防水卷材粘貼在天溝底部,然后向天溝側壁延伸鋪粘2然后用滲耐U型壓條及BD固定螺釘將天溝陰角部固定,螺釘間距125mm。@用滲耐焊繩將壓條外側上口固定。
0用防水卷材將陰角處的U型壓條蓋住,兩邊口用熱風焊槍焊牢

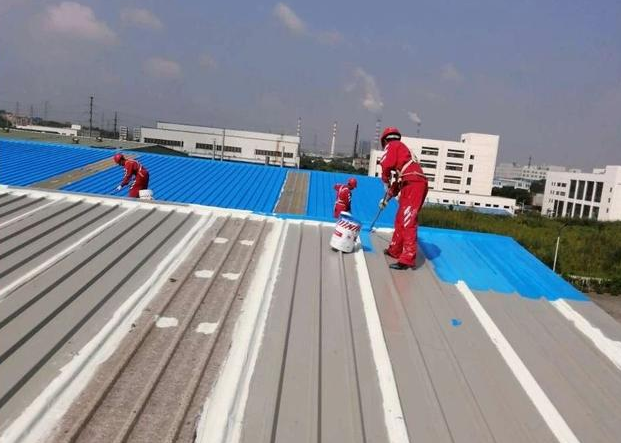

5、3、3屋面施工


D首先用滲耐808粘劑將F610 - 12F卷材順坡度方向粘貼在屋面上,由低向高2然后用用固定墊將下口接縫處固定間距500mm
0用上側F610 - 12F防水卷材搭接在下側F610 - 12F防水卷材上將墊片蓋住后采用熱風焊接技術將其焊牢滲耐粘劑卷材
滲耐焊繩
天溝
屋脊


本文來源:http://www.fastenindia.com/news01.php?id=574




?
? ? ?
?
RM新时代注册
